こんにちは。兵庫県川西市議会議員の長田たくや(ながたく)です。
昨日は総務生活常任委員会が開かれました。以前ブログでも取り上げた「新北消防署」の建設費用増額の補正予算についてです。
当ブログ参照:【川西市】 新北消防署の入札不良 【公共事業が難しくなっている】
■ 増額の補正予算

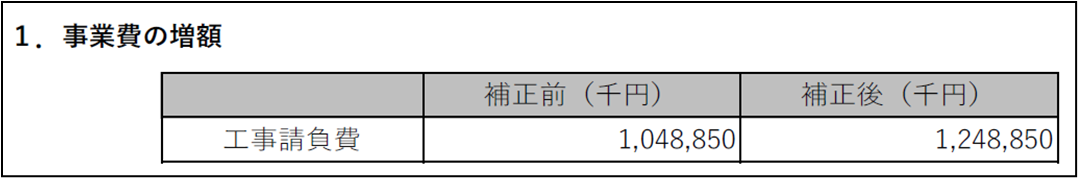

川西市北部の2つの消防署を1つに集約し、老朽化した施設をアップデートする計画がありました。3月議会で約10億円の建設予算が承認されましたが、入札不調となり、追加で2億円の補正予算を求められました。
➡委員会の結果は、全会一致で承認となりました。

■ 議論のタイムライン
もし承認されなければ、跡地開発を含めた関連計画が大幅に遅れ、機会損失にもつながります。議員として個人的に選択が難しかったです。しかし「2割増し」の工事費をスルーするわけにもいきませんので、その根拠を確認しました。
前日に出てきた資料で2割増しとなる根拠が提示されたのですが、これも入札前ということであまりに詳細を確認することも難しいのです。私自身、建築関係には疎いので色々と調べていたのですが、確かに建築資材の「えげつない」物価高騰が起こっています。
■ 物価高騰の現実
すごいの一言です。
【コンクリート】

物価の上がり具合がおかしいですよね…コンクリートは、セメント+砂+砂利+水+混和材なので、セメントの費用に左右されます。セメント自体は、原料を含めて自国生産ができているのですが、つくるためには大量の熱が必要になります。つまり燃料費や運送費の高騰が影響しているのです。
参照:セメントの価格推移|価格高騰に与える要因や建設業界への影響、今後の見通しを解説

【免震工事】

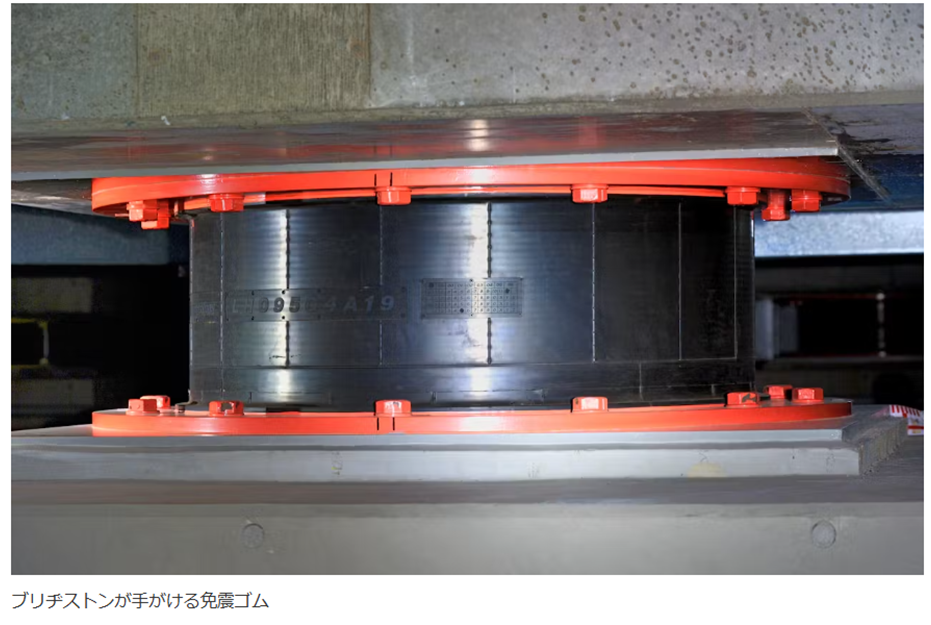

建物の揺れを吸収する免震ゴムは、2025年6月から14%値上げ予定。当初予算では予測困難だったと思われます。
参照:ブリヂストン、免震ゴム14%値上げ 原材料価格が高騰

【キュービクル】

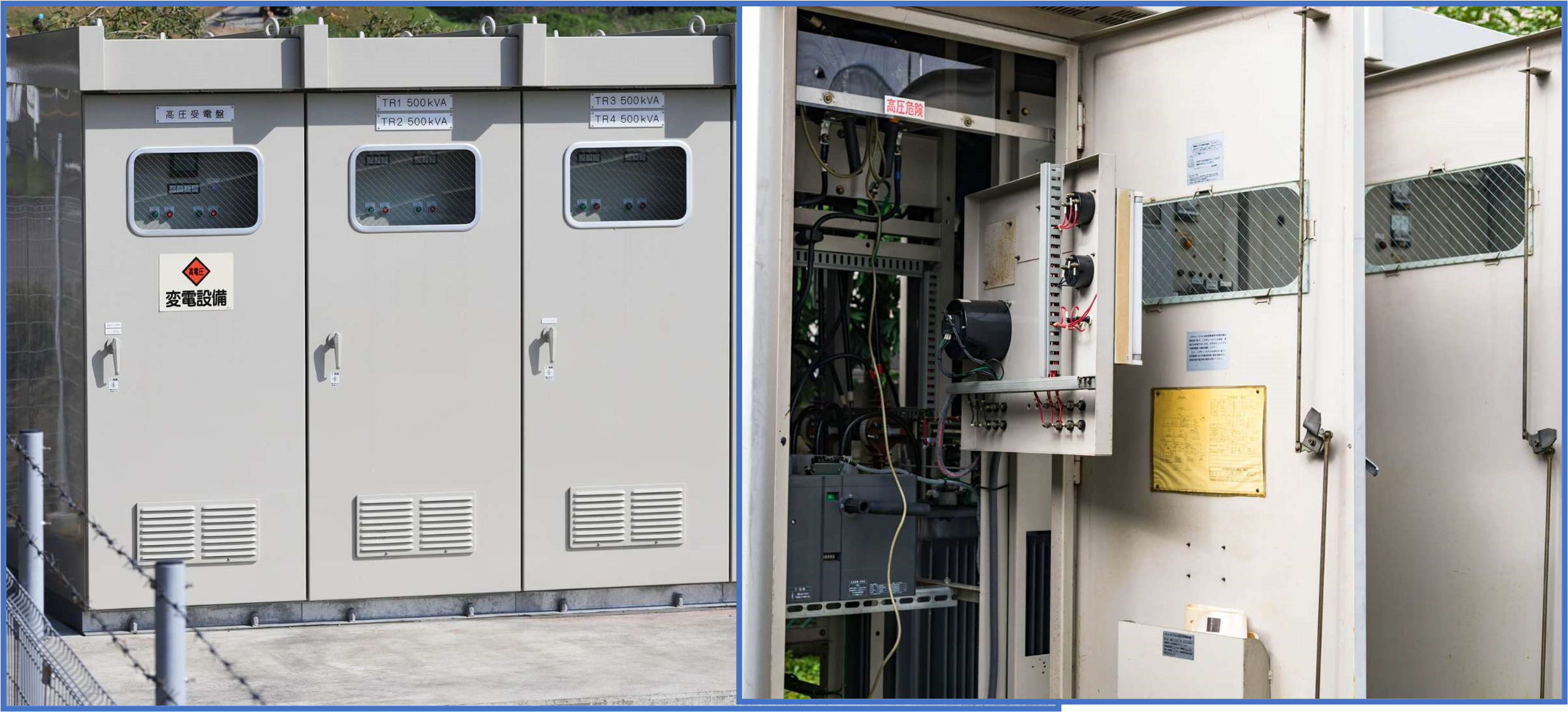

キュービクルってなんぞや?
これは電圧を調整する「変圧器」や、遮断器・開閉器・計器・保護装置など、一まとめにしたやつです。
画像を見たら「あ~見たことある」ってなると思います。変圧器の部分がコストの大半を占めます。
その変圧器が2025年10月から値上がりするというのです。しかもこれは政策的な動きが絡んでいます。
参照:株式会社 エネマネ

■ トップランナー制度

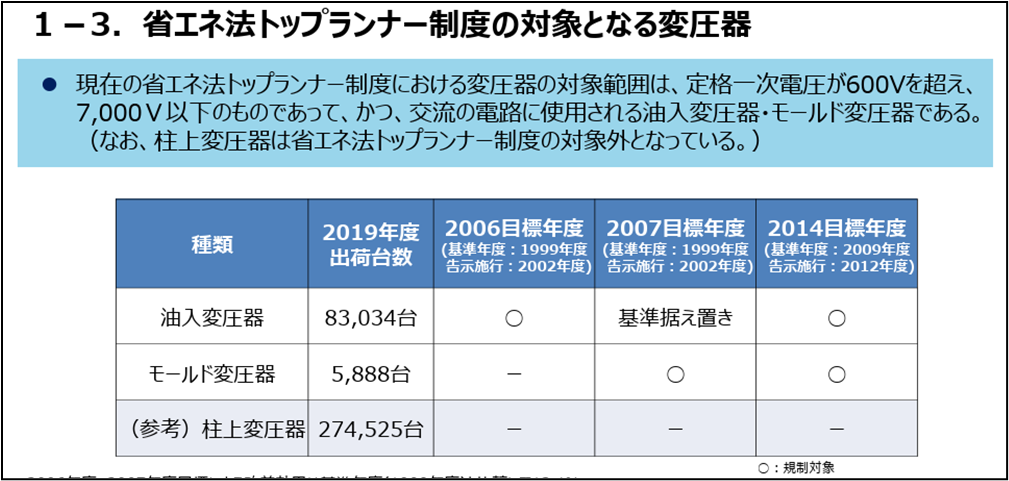

変圧器は電圧を変える段階で「電気ロス」が生じます。省エネ法に基づいて「今ある変圧器の中で最も高効率の製品を基準にしよう」と決め、「みんな!その基準に近づくような変圧器を作って。そうじゃないと売らせないよ」という形で規制を設けているのです。

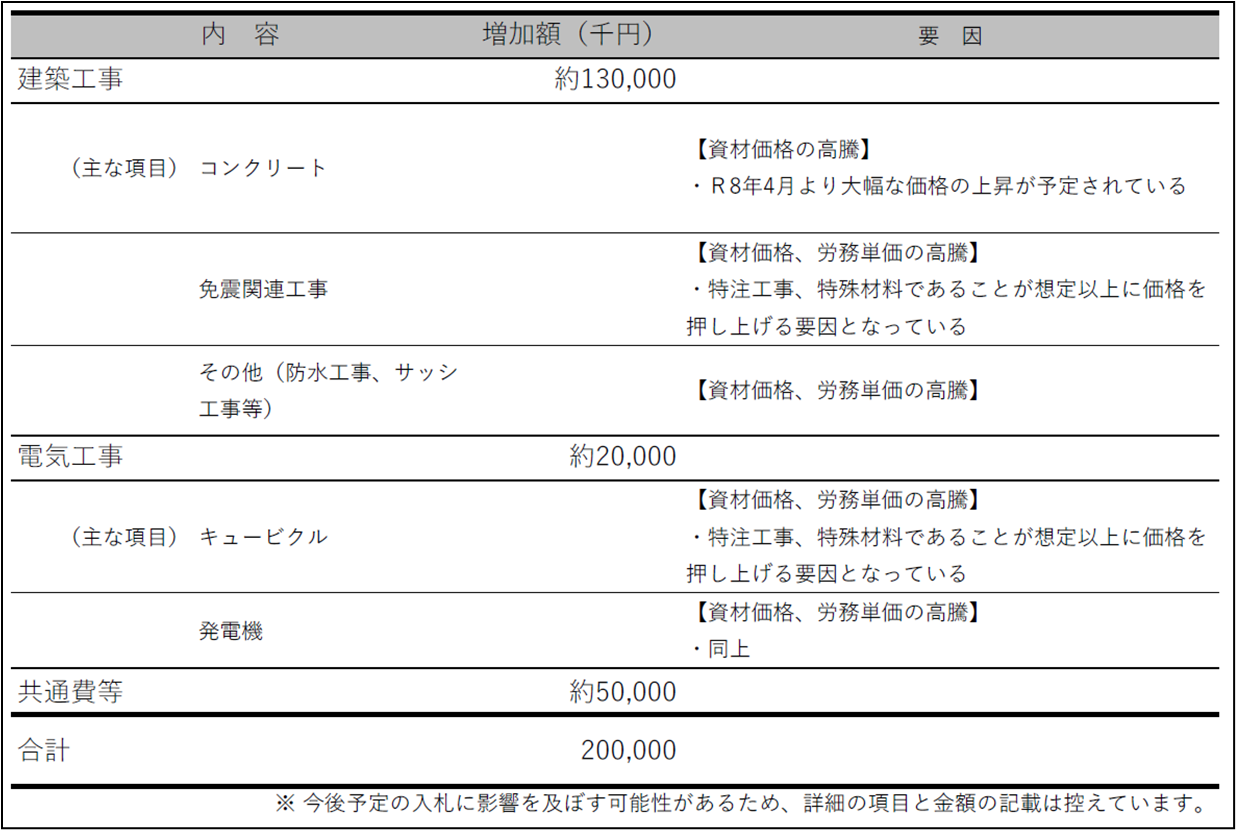

2026年度から新基準が適用され、旧製品は製造できなくなります。高効率化に伴い銅の使用量がさらに増えたことで、製造コストが上昇しています。ランニングコストの削減につながる一方で、初期費用は増加する見込みであり、今回の増額要因の一つとなっています。

余談ですがこの省エネ法は、令和4年11月14日までは「エネルギーの使用の合理化等に関する法律」という名前でした。しかし、令和5年4月1日から「エネルギーの使用の合理化及び非化石エネルギーへの転換等に関する法律」という気持ち悪いものに改正されました。
この法律もぜひ普通のまともな省エネ法に変えなければなりませんな。
■ 委員会での質問
積算方法:
当初は設計前段階の概算。国の算出ソフト(基準値は毎年2月に更新)を基に事業者と協議し、相見積もりを取って金額を設定。
入札不調の理由:
1回目は入札ゼロ。要件を緩和して再入札したが不調(これはスタンダードなやり方とのこと)。通常はこれで入札されるだろうとの目算だった。
全国的に物価・労務費高騰が要因で、公共事業の入札不調が続く。直前に審議となっても議員としては実質的に提案や議論もできないため、今後は入札時期や方法を再考すべきではないか。
設備(太陽光パネル)
設置しない方針。ZEB ready もしくは nearly ZEB を想定。
ZEBについては当ブログ参照:【ZEB】 川西市の保健センター 【改修】
以上、委員会の様子や昨今の物価高騰について書きました。
市長もコストアップは問題意識を持っており、削れる部分はとことん担当部署とも議論したそうです。
建設費用の20%増加は確かに大きいですが、建築資材の価格高騰は調べた限りガラス製品以外に起こっています。それが1年で5~10%のレベルで増加しており、積み重ねると20%程度になるのも納得できる数値と考えました(異論あれば教えてください)。
消防署という特殊なインフラで、自家発電機や大容量のキュービクル設備なども必須、かつ長期にわたって使用する施設でもありますから、増額もやむなしかと判断しました。
最後までお読みいただき、ありがとうございました。
素敵な1日でありますように。
ご意見・ご感想はこちらまで↓
takuya_nagata_1026@yahoo.co.jp
•━━━━━━• ∙ʚ🐤ɞ∙ •━━━━━━•
各種SNSもフォローを宜しくお願いします。
X(旧Twitter)
Facebook
インスタグラム
LINEオープンチャット(ニックネームで参加可能)
•━━━━━━• ∙ʚ🐤ɞ∙ •━━━━━━•
この記事をシェアする
ホーム>政党・政治家>長田 たくや (ナガタ タクヤ)>【川西市】 新北消防署の入札不調の件 【総務生活常任委員会】
